海阳核电1号机组反应堆压力容器密封工作圆满结束

   2016-05-30 0
核心提示:海阳核电1号机组反应堆压力容器密封工作圆满结束

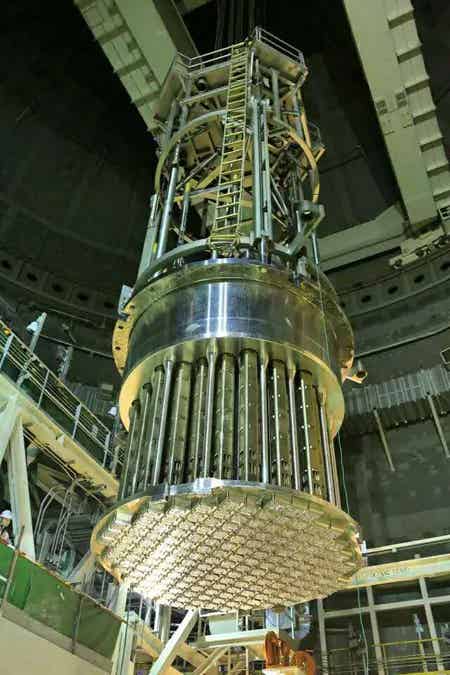

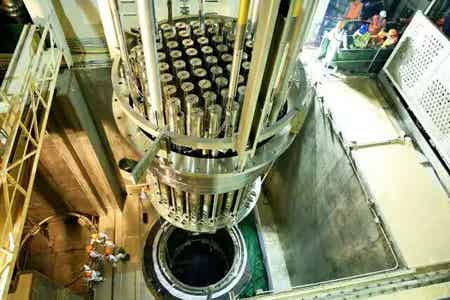

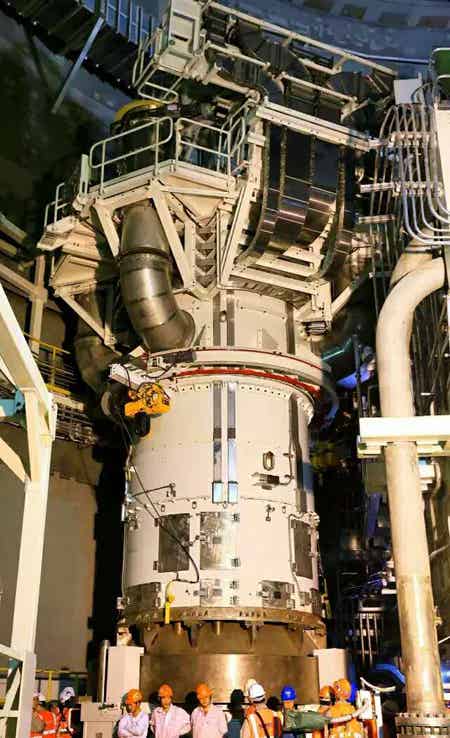

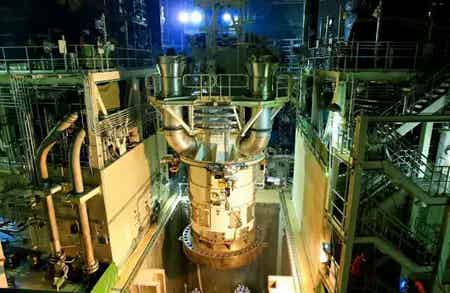

继5月25日16时38分压力容器(RV)一体化顶盖就位后,5月27日清晨6时38分,顶盖螺栓安装拉伸工作顺利完成,标志着RV密封工作圆满结束。此项工作从25日8时顶盖O型环开箱,到27日安装完成,用时46小时38分钟,比计划用时59小时提前12小时22分。

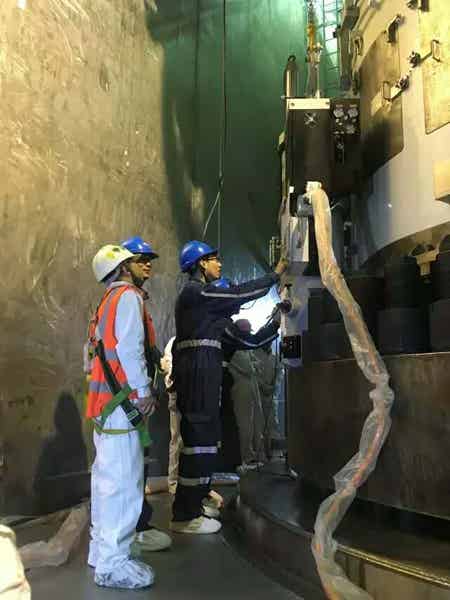

记录测量数据

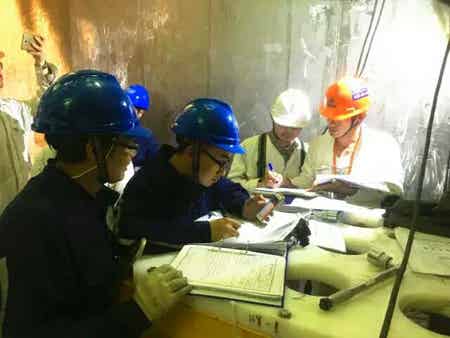

技术人员操作

在顶盖就位后,山东核电、海阳spmo和建安单位一鼓作气,准确实现了技术文件要求的螺栓伸长量,于5月27日上午6时38分完成了螺栓拉伸工作,为RV密封工作画上了圆满的句号,为后续冷试工作顺利开展奠定了基础。
